Метка: ЧАЭС

Дезактивация загрязнённых материалов

Image: chnpp.gov.ua

Сотрудники Чернобыльской АЭС (ЧАЭС) будут сотрудничать с Корейским исследовательским институтом атомной энергии (KAERI) в области дезактивации загрязнённых материалов. Соответствующее соглашение было подписано на ЧАЭС.

В рамках данного соглашения представители института KAERI выполнят дезактивацию фрагментов бетона и металла, которые имеют радиационное загрязнение широкого спектра излучающих элементов. Институт KAERI имеет технические разработки, направленные на дезактивацию загрязнённых поверхностей, однако испытать данные технологии на реальных, а не на искусственно загрязнённых поверхностях не может, поскольку подобные загрязнения в Корее в настоящее время отсутствуют. В то же время на ЧАЭС при выполнении вывода из эксплуатации ищут средства и технологии, которые позволят, с одной стороны, качественно выполнять дезактивацию материалов, а с другой существенно уменьшить количество радиоактивных отходов, образующихся в данном процессе. Таким образом, площадка ЧАЭС является своего рода лабораторным полигоном для испытания технологии, предложенной специалистами института KAERI.

В ходе испытаний, которые продлятся до конца 2021 г., путём пенной дезактивации будут очищены элементы с загрязнением, включая бетонные фрагменты конструкций, а также металлические пластины из нержавеющей и углеродистой стали. В случае положительных результатов испытаний ЧАЭС получит дополнительную технологию дезактивации с правом использования на промышленной площадке станции.

ЧАЭС, 19.10.2020

Очистка загрязненных вод на ЧАЭС

Image: chnpp.gov.ua

Чернобыльская АЭС (ЧАЭС) подписала соглашение с финской компанией «Fortum Power and Heat Oy» о проведении совместных пилотных испытаний по очистке радиоактивно загрязнённых вод на ЧАЭС.

Компания «Fortum» является разработчиком ионообменных материалов. В рамках испытаний планируется выполнить очищение радиоактивно загрязнённых вод от радионуклидов на пилотной установке с применением ионообменных материалов, разработанных компанией «Fortum», провести анализ исходных и очищенных сред и оформить отчёт по полученным результатам.

До подписания соглашения, в 2018–2019 годах, стороны провели соответствующие лабораторные испытания. Их результаты подтвердили целесообразность проведения испытаний указанных сорбентов на пилотной установке. Кроме того, программа пилотных испытаний будет дополнена проведением предварительной обработки радиоактивно загрязнённых вод и удалением органических соединений методом окисления.

Проведение пилотных испытаний позволит принять решение о возможности использования этой технологии для обработки накопленных радиоактивно загрязнённых вод на ЧАЭС, количество которых составляет более 20 тыс. м3.

ЧАЭС, 16.10.2020

Реализация международных проектов на Чернобыльской АЭС

Во время онлайн-конференции участники заседания Совместного комитета Украина – Европейский банк реконструкции и развития (ЕБРР) отметили прогресс в реализации международных проектов на площадке Чернобыльской АЭС (ЧАЭС).

Стороны констатировали, что благодаря стабильной среде и тесному сотрудничеству с банком ЕБРР удалось достичь значительного прогресса в реализации международных проектов на площадке ЧАЭС. Сейчас работы на ЧАЭС сосредоточены на введении в опытно-промышленную эксплуатацию нового безопасного конфайнмента, начале проведения горячих испытаний в хранилище отработавшего ядерного топлива (ХОЯТ-2) для дальнейшего перемещения отработавшего топлива из существующего хранилища ХОЯТ-1 в ХОЯТ-2.

Начало ввода в эксплуатацию объектов, построенных за счет средств международного сообщества, станет завершением подготовительного этапа выполнения работ, поскольку мероприятия по выводу ЧАЭС из эксплуатации и преобразования объекта «Укрытие» в экологически безопасную систему рассчитаны на многие годы.

Участники заседания договорились о дальнейшем плодотворном сотрудничестве в части выполнения работ по развитию инфраструктуры обращения с радиоактивными отходами и отработавшим ядерным топливом, которые образуются при выводе ЧАЭС из эксплуатации, и по преобразованию объекта «Укрытие» в экологически безопасную систему.

ЧАЭС, 26.6.2020.

Монтаж установки для очистки металла на ЧАЭС

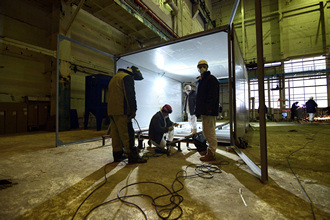

Монтаж оборудования стуйной очистки металла. Источник: ЧАЭС

В машинном зале ГСП Чернобыльской АЭС (ЧАЭС) начались работы по монтажу установки абразивно-струйной очистки металла.

Установка является специализированным оборудованием, предназначенным для очистки поверхностей демонтированного оборудования струей сжатого воздуха и стальной дробью. Во время очистки воздух и дробь будут подаваться на загрязненную поверхность под высоким давлением. Эта установка будет использоваться для очистки демонтированного оборудования и металлоконструкций, которые могут быть повторно использованы для ремонтных и строительных работ на промышленной площадке ЧАЭС и объекте «Укрытие».

Введение в эксплуатацию данной установки позволит, в первую очередь, постепенно снижать уровень радиационной опасности объектов, находящихся на промышленной площадке ЧАЭС и «Укрытия», а также дозовую нагрузку на персонал во время выполнения работ по выводу ЧАЭС из эксплуатации. Кроме того, благодаря применению установки ожидается уменьшение объемов радиоактивных отходов, которые образуются в процессе вывода ЧАЭС из эксплуатации, и, соответственно, уменьшение расходов на обращение с отходами, включая хранение, обработку, удаление.

Закупка данной установки была проведена в декабре 2019 г. в рамках создания на ГСП ЧАЭС инфраструктуры для обращения с радиоактивно загрязненным оборудованием. Работы по монтажу выполняются персоналом цеха по выводу из эксплуатации под руководством специалистов ООО «Павалекс-Украина». Завершение монтажа и введение установки в опытно-промышленную эксплуатацию планируется в апреле 2020 г.

Источник: ЧАЭС, 13.02.2020

Сертификат на хранилище отработавшего топлива

ЧАЭС, ХОЯТ-2, с https://chnpp.gov.ua

28 января 2020 года Чернобыльская АЭС получила от Государственной архитектурно-строительной инспекции (ГАСИ) сертификат о завершении строительства сухого хранилища отработавшего ядерного топлива (ХОЯТ-2).

Сертификат является основанием для заключения договоров о поставках на принятый в эксплуатацию объект ресурсов, необходимых для его функционирования – воды, газа, тепла, электроэнергии, а также для внесения данных о таком объекте в государственную статистическую отчетность и оформления права собственности на него, подключения к инженерным сетям объекта, построенного и принятого в эксплуатацию.

На ХОЯТ-2 продолжается подготовка к горячим испытаниям, в рамках которых, согласно с программой, утвержденной Государственной инспекцией ядерного регулирования (ГИЯРУ), из действующего хранилища отработавшего ядерного топлива №1 в ХОЯТ-2 будут перемещены 186 отработавших тепловыделяющих сборок (ОТВС). После выполнения необходимых технологических операций ОТВС будут размещены в бетонных модулях хранения в хранилище ХОЯТ-2.

Особое внимание в ходе горячих испытаний ХОЯТ-2 будет сосредоточено на системе биологической защиты объекта. Начало горячих испытаний запланировано на конец февраля 2020 года.

Источник: ЧАЭС, 29.01.2020

Испытания для освобождения материалов от регулирующего контроля

На Чернобыльской АЭС (ЧАЭС) начались испытания по проекту «Создание установки по освобождению материалов от регулирующего контроля». Общей целью проекта является повышение уровня безопасности и рентабельности обращения со всеми видами радиоактивных материалов на Украине и проведение всех возможных мероприятий для сокращения количества отходов и выполнения долгосрочных задач по окончательному безопасному захоронению.

Проект финансируется Европейским союзом в рамках Программы «Инструмент сотрудничества в сфере ядерной безопасности 2011 года. Часть II». Работы по проекту выполняет подрядчик – чешская компания VF a.s.

Использование установки по освобождению материалов от регулирующего контроля является последним этапом процесса обращения с радиоактивными материалами. Материалы, предназначенные для освобождения от регулирующего контроля, будут попадать на участок только после дезактивации и выполнения других мероприятий, предусмотренных процессом. Данная установка путем спектрометрических измерений позволит обосновывать возможность освобождения материалов от регулирующего контроля и возвращать их в народнохозяйственное использование.

В первый день в испытаниях приняли участие представители подразделений ЧАЭС, производственная деятельность которых связана с обращением с радиоактивными материалами, радиационным контролем, демонтажем оборудования, охраной труда. Кроме того, на испытаниях присутствовали специалисты Государственной инспекции ядерного регулирования Украины (ГИЯРУ) и Государственного научно-технического центра по ядерной и радиационной безопасности (ГНТЦ ЯРБ). Представители регулирующего органа будут присутствовать на площадке на протяжении всего срока испытаний.

Также особенную заинтересованность в участии в испытаниях проявили представители НАЭК «Энергоатом», поскольку приобретенный ЧАЭС опыт в сфере освобождения радиоактивных материалов от регулирующего контроля имеет практическую пользу и для предприятий, находящихся в подчинении у Национальной энергогенерирующей компании, которая планирует создавать соответствующие участки на площадках обособленных подразделений НАЭК.

Промышленная мощность данной установки – 10 тонн в сутки, однако оборудование будет использовано только после завершения периода опытно-промышленной эксплуатации.

На протяжении первого дня испытаний выполнено 5 тестов, включенных в общую утвержденную программу. Все тесты прошли успешно. Претензии к работе оборудования и программного обеспечения не зафиксированы.

Для обоснования освобождения от регулирующего контроля радиоактивных материалов в соответствии с уровнями освобождения применяются результаты лабораторных исследований репрезентативных проб радиоактивных материалов, измерений и расчетов. Для измерений удельной активности радионуклидов в партиях радиоактивных материалов наиболее оптимальными являются спектрометрические методы, поскольку программное обеспечение спектрометрических установок позволяет оптимизировать параметры измерений и автоматизировать вычисления.

Основным технологическим оборудованием этой установки является стационарная система гамма-спектрометрического контроля (FRM-03) на базе детекторов из особо чистого германия. С ее помощью будут проводиться операции по определению удельной активности материала, суммарной активности содержания измеряемого контейнера, определение минимальной детектированной активности. При этом будет обеспечиваться автоматическая транспортировка измеряемого контейнера и определение его веса, оперативное ведение журнала учета данных с формированием протокола измерений. Все процессы на установке будут проходить автоматически.

Сейчас освобождение радиоактивных материалов на Украине проводится относительно небольшими объемами, однако в будущем планируется значительное расширение этой деятельности. Это, в частности, связано с выводом из эксплуатации энергоблоков №1–3 Чернобыльской АЭС.

Источник: ЧАЭС, 25.10.2019

Договор для демонтажа объекта «Укрытие» на ЧАЭС

ГСП Чернобыльская АЭС (ЧАЭС) и строительная компания «Укрбудмонтаж» подписали договор на создание инфраструктуры для досрочного демонтажа объекта «Укрытие». Эта конструкция, известная как «саркофаг», была построена над поврежденным реактором блока №4 в течение нескольких недель после аварии 1986 г. Контракт стоимостью более 2 млрд гривен (78 млн долларов США) был подписан 29 июля после того, как в марте компания «Укрбудмонтаж» выиграла тендер на проведение работ.

Объект «Укрытие» по-прежнему содержит расплавленную активную зону реактора и примерно 200 тонн высоко радиоактивного материала. Стабильность конструкции превратилась в один из основных факторов риска на площадке, и ее потенциальное разрушение угрожает высвобождением большего количества радиоактивных материалов. Проект по укреплению конструкции был завершен в середине 2008 г., но в то время максимальный срок службы стабилизированных конструкций был определен к концу 2023 г.

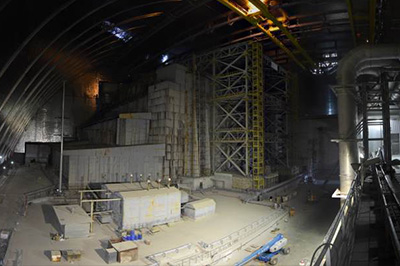

Гигантская арочная конструкция, известная как «Новый безопасный конфайнмент» (НБК), была построена для того, чтобы закрыть поврежденный реактор и объект «Укрытие», чтобы уменьшить последствия коллапса, а также позволить демонтировать саркофаг в контролируемых условиях.

ГСП ЧАЭС сообщило, что компания «Укрбудмонтаж» будет выполнять работы по новому контракту в три этапа. Первый и второй этапы включают осмотр объекта «Укрытие» и проектные работы. Завершение этих двух этапов необходимо для тщательного планирования демонтажа нестабильных конструкций, обращения с большими объемами образующихся радиоактивных отходов и обеспечения максимальной безопасности работников. Третий этап работ включает закупку и установку оборудования для демонтажа и обработки разобранных фрагментов, а также ранний демонтаж.

На ЧАЭС считают, что третий и последний этап работ наиболее сложный. Работы будут проводиться в условиях повышенного ядерного и радиационного риска. Кроме того, сооружения «Укрытия», построенные более 30 лет назад, являются стоящими без поддержки и поддерживаются только силой тяжести. Такие условия, в сочетании с процессами коррозии, делают эту установку чрезвычайно сложной для выполнения работ. Чтобы завершить работы по демонтажу, подрядчик должен демонтировать «Укрытие», в то же время укрепляя его, поскольку удаление каждого элемента увеличивает риск его разрушения.

Демонтированные части «Укрытия» должны быть дистанционно обработаны в Технологическом здании НБК, где они будут разрезаны, дезактивированы, помещены в транспортные контейнеры и подготовлены для транспортировки для переработки или удаления. Демонтаж «Укрытия» является следующим логическим шагом после той работы, которую проделали за последние 12 лет.

НБК был построен с расходами 1,5 млрд евро (1,7 млрд долл. США) и профинансирован 45 странами-донорами и учреждениями-донорами. НБК был построен в виде двух половин вблизи места аварии в период между 2010 и 2016 годами и затем был перемещен на место над поврежденным реактором в ноябре 2016 г. Это самая большая подвижная наземная конструкция с пролетом 257 м, длиной 162 м, высотой 108 м и общим весом более 36 тыс. тонн, включая крановую систему для будущих работ по демонтажу.

Источник: World Nuclear News, 5.8.2019

Переработка жидких РАО на ЧАЭС

На территории Чернобыльской АЭС (ЧАЭС) 8 июля возобновлена промышленная эксплуатация завода по переработке жидких радиоактивных отходов (ЗПЖРО). За неделю на заводе подготовлено 34 упаковки готового продукта. После 28 суток выдержки упаковки с радиоактивными отходами (РАО) будут вывезены для захоронения в специально обустроенном приповерхностном хранилище твердых радиоактивных отходов.

Начало производства готового продукта стало возможным после того, как ЗПЖРО получил цемент нужной марки, изготовленный украинским предприятием «Днепроцемент». Он прошел предварительные испытания и полностью удовлетворяет необходимым технологическим условиям. 4 июля первая партия цемента (50 тонн) была доставлена на промышленную площадку ЧАЭС. Партия прошла входной контроль и уже 8 июля на ЗПЖРО была запущена технологическая линия и начата иммобилизация кубового остатка. В течение первого полугодия промышленной эксплуатации ЗПЖРО планируется освоение проектной мощности в объеме до 10 упаковок с РАО в сутки.

До начала иммобилизации была подготовлена программа поддержки квалификации, чтобы минимизировать возможные ошибки персонала и проверить работоспособность всего оборудования завода. Неделя работы в режиме опытно-промышленной эксплуатации доказала, что и техника, и персонал работают хорошо.

Источник: ЧАЭС, 16.7.2019
